云水许可〔2022〕52号
云阳县水利局
关于云阳县赐福水库除险加固工程
初步设计报告准予行政许可的决定
重庆农高实业集团有限公司:
你司报送的《关于审批云阳县赐福水库除险加固工程初步设计报告的请示》(渝农高文〔2022〕99号)文件及有关资料已收悉。根据专家组审查意见,现批复如下:
一、工程概况
赐福水库位于重庆市云阳县路阳镇中和村,坝址所在流域为长江北岸澎溪河支流跳跳河尾端,总库容15.8万m3,根据《水利水电工程等级划分及洪水标准》(SL252-2017)的规定,该水库是一座以灌溉为主,兼顾防洪等综合利用的小(2)型水利工程,其永久性主要水工建筑物为5级,次要建筑物为5级。水库大坝设计洪水标准为20年一遇(P=5%);校核洪水标准为300年一遇(P=0.33%);消能防冲设计洪水标准为10年一遇(P=10%)。
枢纽工程由大坝、溢洪道和取水建筑物三部分组成。赐福水库设计灌面586亩。工程于1958年完工,并于2014年进行除险加固整治。
经多年运行,水库运行期存在的病险情况为:大坝坝顶上游侧缺少防浪墙;上下游坝面植物滋生,坝面两侧缺少排水沟,坡脚缺少集渗沟;大坝下游坝坡较陡,局部存在异常变形且未护坡;下游坝坡缺少排水棱体及反滤层;卧管存在渗漏,涵管盖板断裂,下游坝坡形成塌坑;溢洪道内淤积严重,杂草丛生;水库无管理房;引水渠年久失修,已淤积或垮塌;水库防汛道路未硬化;水库雨水情监测及大坝安全监测设施不够完善。
经大坝安全鉴定为三类坝,且已通过三类坝鉴定成果核查,同意对该水库实施除险加固。
二、工程建设条件
(一)水文。
同意选取的洪水标准、设计洪水计算方法。设计洪水标准采用20年一遇,设计洪峰流量为4.4 m3/s、洪水总量7.3万m3;校核洪水标准采用300年一遇,校核洪峰流量为5.65m3/s,洪水总量8.42万m3。
(二)工程地质。
基本同意水库区域地质环境及地震、坝址一般工程地质条件、坝枢存在主要地质病险问题和天然建筑材料的评价,以及大坝砌体物理力学参数建议值。
三、工程除险加固设计
同意初设报告确定的工程等别、建筑物级别、洪水标准和除险加固工程措施。
(一)工程等级及洪水标准。
除险加固后,最大坝高11.3m,坝顶路面高程998.31m,水库死水位987.72m,正常蓄水位996.50m,设计洪水位997.28m,校核洪水位997.41m。水库总库容15.8万m3。其永久性主要水工建筑物为5级,次要建筑物为5级,临时性建筑物为5级。设计洪水标准为20年一遇(P=5%);校核洪水标准为300年一遇(P=0.33%);消能防冲设计洪水标准为10年一遇(P=10%)。

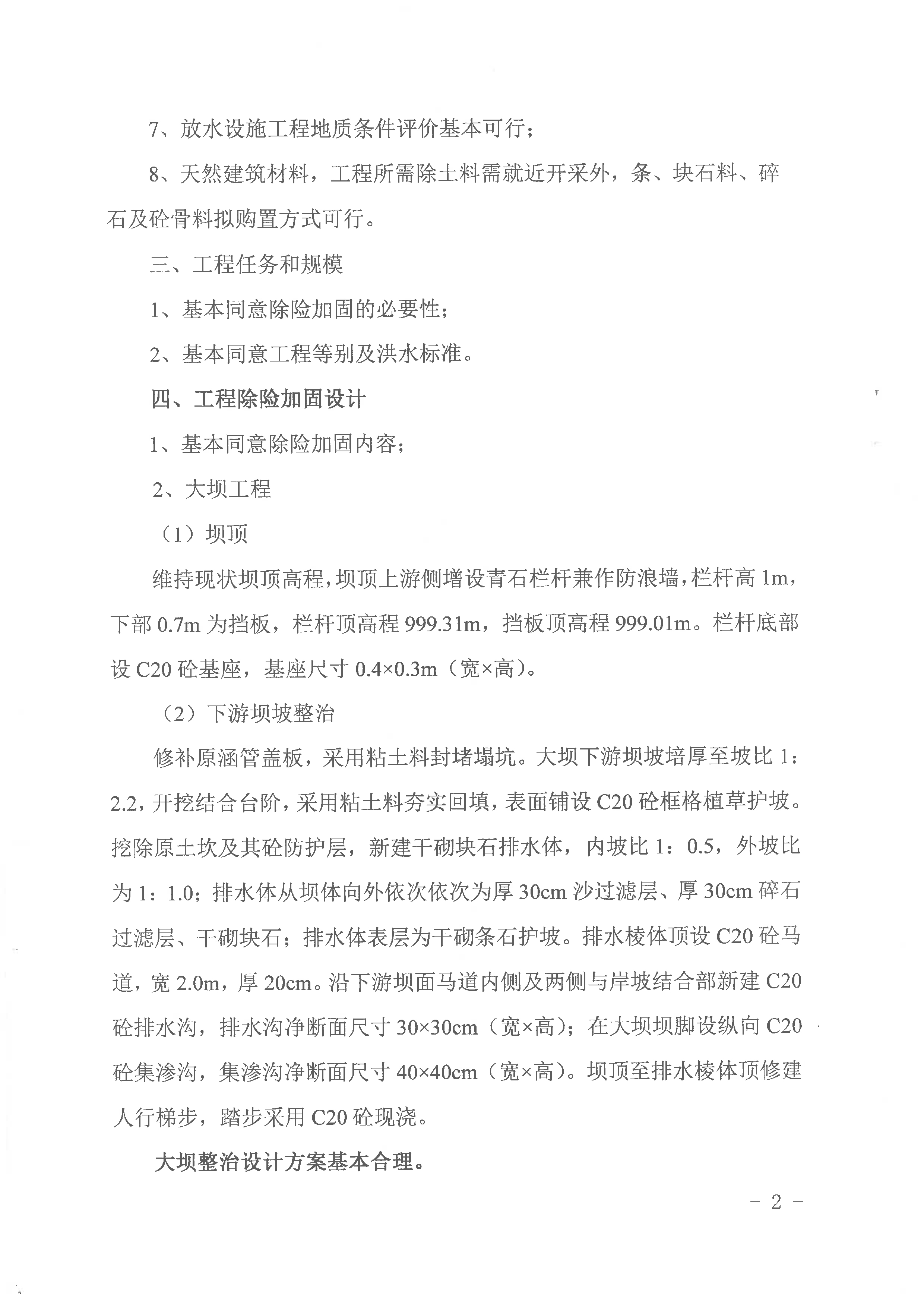

(二)大坝工程。
1. 坝顶整治
采用在坝顶上游侧设青石栏杆兼作防浪墙,栏杆高1m,下部0.7m为挡板,栏杆顶高程999.31m,挡板顶高程999.01m。栏杆底部设C20砼基座,基座尺寸0.4×0.3m(宽×高)。
下游坝坡整治
采用粘土料封堵塌坑;坝顶至高程989.47m(原土坎顶高程)坝坡培厚至坡比1:2.2,开挖结合台阶,采用粘土料夯实回填,表面铺设C20砼框格护坡,草皮选择玉龙草,种植密度300株/m2。排水棱体顶设置马道,宽2.0m;马道均厚20cm,C20砼预制块铺砌,下铺10cm碎石垫层。高程989.47m至坝脚处,挖除原土坎及其砼防护层,新建干砌块石排水体,内坡比1:0.5,外坡比为1:1.0;排水体从坝体向外依次依次为厚30cm沙过滤层、厚30cm碎石过滤层、干砌块石;排水体表层为干砌条石护坡。为了避免坝面被冲刷,沿下游坝面各级马道内侧及两侧与岸坡结合部新建排水沟,在大坝坝脚设纵向集渗沟。排水沟及集渗沟均采用C20砼现浇,集渗沟净断面尺寸40×40m(宽×高),排水沟净断面尺寸30×30cm(宽×高)。排水沟及集渗沟每10m设置一道伸缩缝,缝宽2cm,沥青杉木板填缝。坝顶到一级马道、一级马道至二级马道之间修建人行梯步,踏步采用C20砼现浇。

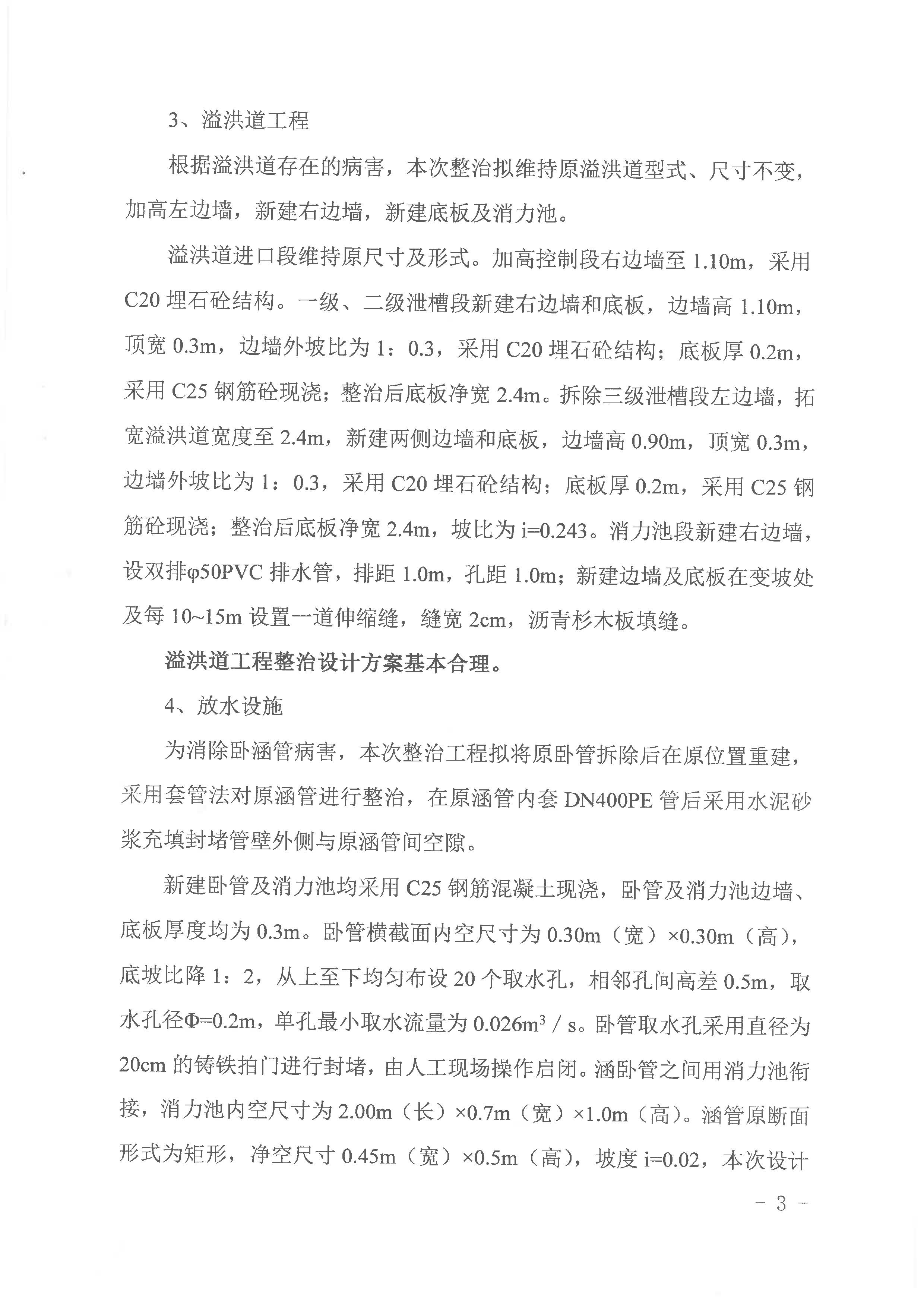

溢洪道整治
桩号YHD0+004.593~YHD0+014.26段加高右边墙至1.10m,采用C20埋石砼结构;桩号YHD0+014.26~YHD0+028.35段新建右边墙和底板,边墙高1.10m,顶宽0.3m,边墙外坡比为1:0.3,采用C20埋石砼结构。底板厚0.2m,采用C25钢筋砼现浇;桩号YHD0+028.35~YHD0+059.245段新建右边墙和底板,边墙高0.90m,顶宽0.3m,边墙外坡比为1:0.3,采用C20埋石砼结构。底板厚0.2m,采用C25钢筋砼现浇;桩号YHD0+059.245~YHD0+076.227段拆除左边墙拓宽溢洪道至宽度2.4m,新建两边墙和底板,边墙高0.90m,顶宽0.3m,边墙外坡比为1:0.3,采用C20埋石砼结构。底板厚0.2m,采用C25钢筋砼现浇;桩号YHD0+076.227~YHD0+081.227段新建右边墙设双排φ50PVC排水管,排距1.0m,孔距1.0m。新建边墙及底板在变坡处及每10~15m设置一道伸缩缝,缝宽2cm,沥青杉木板填缝。
消力池底板底板净宽2.4m,两侧边墙净高1.2m,边墙顶部宽0.3m,边墙外坡比为1:0.3,采用C20埋石砼浇筑;底板厚0.3m,为C25钢筋砼结构;消力池内设双排φ100PVC排水管,排距1.0m,孔距1.0m;消力池后接原有排洪渠。
取水建筑物整治

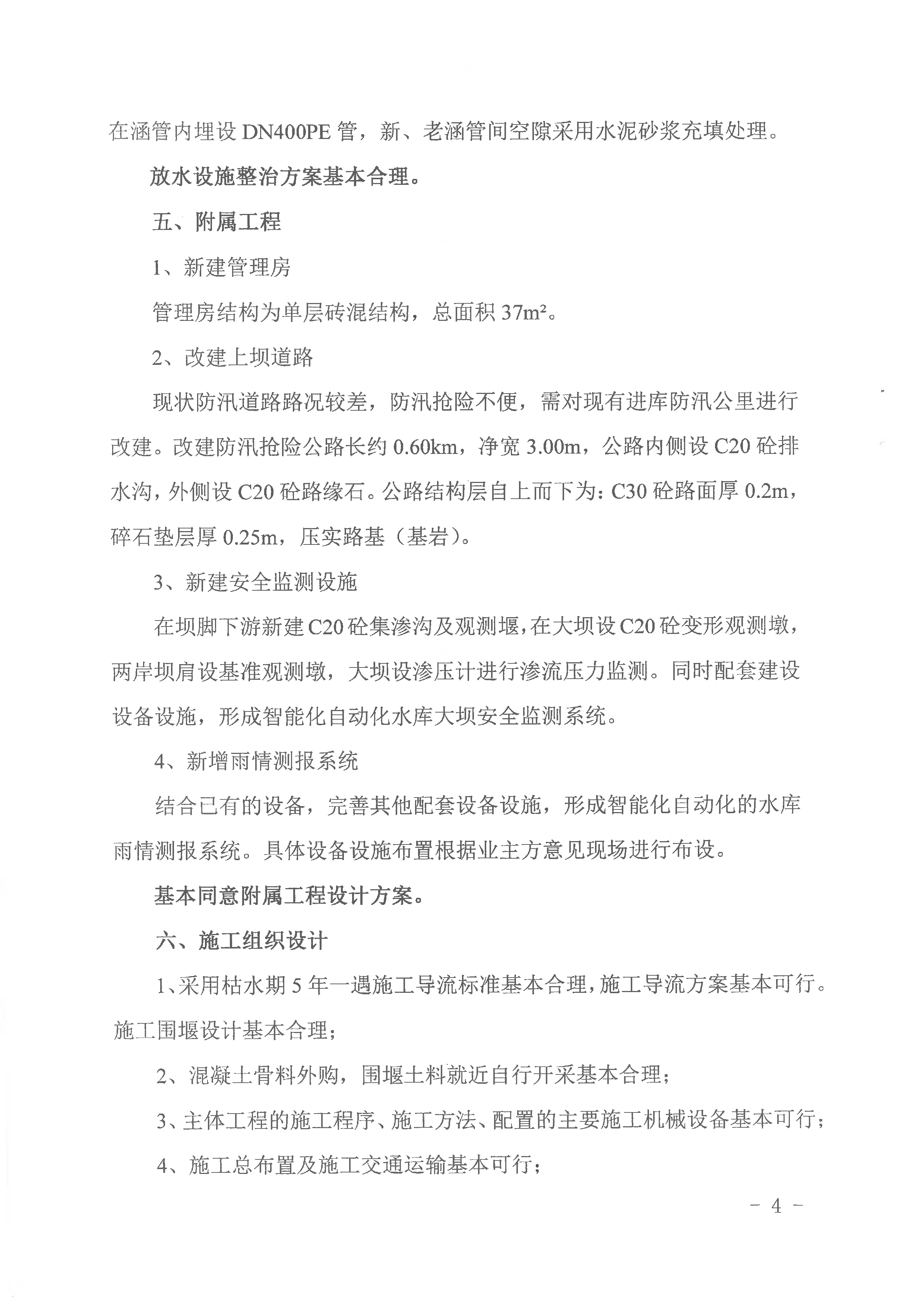

采用套管法对原涵管进行整治,在原涵管内套DN400PE管后采用水泥砂浆充填封堵管壁外侧与原涵管间空隙。
新建卧管及消力池均采用C25钢筋混凝土现浇,卧管及消力池边墙、底板厚度均为0.3m,卧管横截面内空尺寸为0.30m(宽)×0.30m(高),底坡比降1:2,从上至下均匀布设20个取水孔,相邻孔间高差0.5m,取水孔径Φ=0.2m,单孔最小取水流量为0.026m3/s;消力池内空尺寸为2.00m(长)×0.7m(宽)×1.0m(高)。涵管原断面形式为矩形,净空尺寸0.45m(宽)×0.5m(高),坡度i=0.02。涵管需向下游延伸6.5m,延伸段涵管采用DN400PE管,外包20cm厚C20混凝土。
其他
赐福水库左岸公路内侧新建管理房,结构为单层砖混结构,建筑面积37m2;改建防汛抢险公路长约0.60km,净宽3.00m,公路内侧设排水沟,排水沟净断面尺寸30×30cm(宽×高),外侧设路缘石;增设一套雨水情监控设备。
四、施工组织设计
同意确定的导流建筑物级别和导流洪水标准,下阶段应完善施工导流设计。
基本同意选择的材料来源。
基本同意主体工程的施工程序、施工方法,以及施工总布置方案。

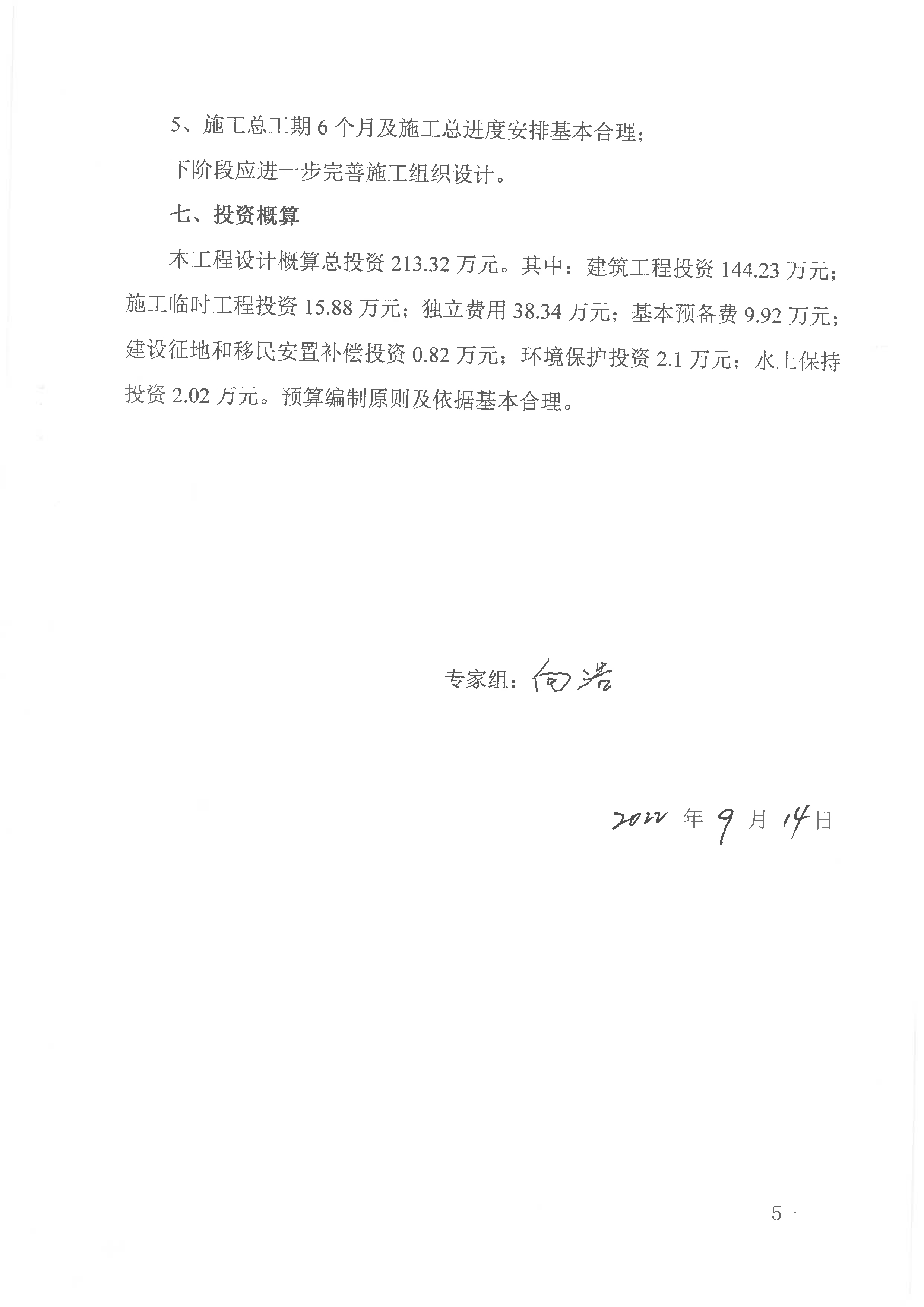

该工程施工总工期为6个月。
五、工程总投资及资金来源
(一)工程总投资:本工程设计概算总投资213.31万元。其中:建筑工程投资144.23万元;施工临时工程投资15.88万元;独立费用38.34万元;基本预备费9.92万元。建设征地补偿投资0.82万元,水土保持费2.02万元,环境保护费2.1万元。
(二)资金来源:市级及以上财政专项补助资金213.31万元。
六、其它
(一)施工图设计时应按照专家咨询意见要求,进一步完善和优化设计。
(二)请你公司按照有关规定,严格执行项目法人制、招标投标制、工程监理制等制度,建立健全工程质量、安全管理体系,确保工程质量和安全。同时,抓紧做好开工前的各项准备工作,认真编制、审定工程施工组织方案,确保工程如期建成。
(三)赐福水库除险加固工程由我局主持竣工验收。
(四)工程施工过程中,严禁随意进行设计变更。确需对初设批复内容进行变更的,应按照《云阳县人民政府办公室关于印发云阳县政府投资项目实施内容变更管理办法的通知》(云阳府办规〔2021〕1号)执行。
(五)工程开工前,项目法人应到我局办理质量、安全、开工备案等手续。。
(六)工程开工后,你公司应按时上报建设进度和投资进度等基本情况。
附件:1. 云阳县赐福水库除险加固工程初步设计概算审核
表
重庆市云阳县赐福水库除险加固工程初步设计报

告专家组技术评审意见
云阳县水利局
2022年9月16日
附件1
云阳县赐福水库除险加固工程
初步设计概算审核表
单位:万元 | |||||
序号 | 工程或费用名称 | 建安工程费 | 设备购置费 | 独立费用 | 合计 |
I | 工程部分 | 208.37 | |||
第一部分 建筑工程 | 144.23 | 144.23 | |||
第二部分 机电设备及安装工程 | |||||
第三部分 金属结构设备及安装工 程 | |||||
第四部分 施工临时工程 | 15.88 | 15.88 | |||
第五部分 独立费用 | 38.34 | 38.34 | |||
一至五部分投资合计 | 160.11 | 38.34 | 198.45 | ||
基本预备费 | 9.92 | ||||
静态投资 | 208.37 | ||||
II | 专项部分投资 | 4.95 | |||
一 | 建设征地与移民安置补偿投资 | 0.82 | 0.82 | ||
二 | 环境保护工程投资 | 2.1 | 2.1 | ||
三 | 水土保持工程投资 | 2.02 | 2.02 | ||
四 | 其它 | ||||
III | 工程投资合计(Ⅰ-Ⅱ合计) | 213.32 | |||
总基本预备费 | 10.13 | ||||
静态总投资 | 213.32 | ||||
总投资 | 213.32 | ||||
